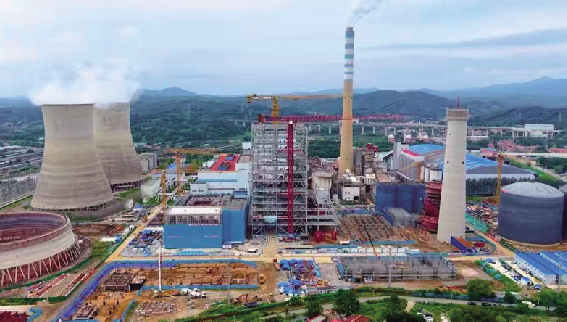

初秋时节,位于振安区同兴镇的华电丹东金山热电二期1×660MW热电联产扩建工程施工现场一派繁忙景象。塔吊林立,机器轰鸣,施工人员穿梭在钢结构丛林中,各项工程节点正按计划有序冲刺。作为辽宁省重大能源项目及丹东市优化热源布局的关键支撑,该项目自2025年9月开工以来,建设进度稳步推进,各关键节点按期完成。
截至2026年7月,华电丹东金山热电二期项目整体处在主体建设阶段。主厂房、锅炉、烟囱、冷却塔、环保岛等主要构筑物同步施工,各标段严格按照总工期计划有序推进。
项目于2025年9月17日举行开工仪式,并于同年9月25日全面进场施工。进入2026年,工程建设按下“加速键”:3月,锅炉钢结构建至第三层;4月,在完成总投资约6亿元的同时,锅炉钢结构保持15天一层的建设速度,冷却塔地基土方开挖同步进行;8月20日,随着起重设备的精准操作,锅炉大板梁顺利就位,标志着锅炉本体结构安装取得阶段性进展。
按照既定计划,项目将于2026年11月9日实现主厂房屋面断水,12月9日完成汽轮机台板就位,并在年内全面转入设备安装阶段。丹东金山热电有限公司副总经理孙立本表示,目前现场施工组织有序,安全、质量、投资三大管控措施落实到位,高风险作业实行全过程监护,智慧工地建设与设备物资采购管理同步强化,确保工程高质量推进。
华电丹东金山热电二期1×660MW热电联产扩建工程总投资约31.34亿元,占地约15.9公顷。项目建设包括扩建1台2010吨/小时超超临界直流煤粉锅炉,配备1台660MW超超临界抽凝式汽轮发电机组及1台660MW氢冷发电机,并同步建设超低排放系统、190米高烟囱及配套环保设施。
该项目不仅是丹东提升供热安全裕度、淘汰城市落后产能的重要举措,更是增强电网调峰能力、改善区域生态环境的关键性支撑。建成后,项目将新增供热能力780MW,新增清洁供热面积约1850万平方米,有效解决丹东中部供热区备用及调峰热源短缺问题,为百姓冬季供暖提供更稳定、更放心的保障。
在电力供应方面,项目将提供660MW稳定电源,增强辽宁电网稳定性和保供能力。通过与海上风电等项目联动,构建“煤电调峰+绿电生产”体系,助力区域能源结构优化。环保方面,采用超超临界机组和高效脱硫、脱硝、除尘设施,显著降低污染物排放,践行绿色发展理念。
作为省重点工程,华电丹东金山热电二期项目的建设不仅关乎能源保障,更对地方经济发展产生深远影响。预计投产后,项目年销售收入约10亿元,年税费约5000万元。
据悉,相关配套设备及工程招标工作也在紧锣密鼓地进行中。2025年至2026年间,B标段烟囱施工、引风机及管带机调速装置、四大管道管材及支吊架设备、冷却塔塔芯部件等关键项目陆续完成中标公示,由多家行业知名企业承建,为项目顺利投产奠定坚实基础。
按照计划,华电丹东金山热电二期项目将于2027年9月竣工投产。届时,这座现代化的热电联产电厂将成为丹东城市安全高效、清洁低碳的热源与调峰电源底座,更好地服务全市经济社会高质量发展。
