重大项目加速推进 东港打造海上风电产业发展新高地
  • 发布日期:2025-6-19 9:35:32
  • 发布人:丹东市融媒体中心

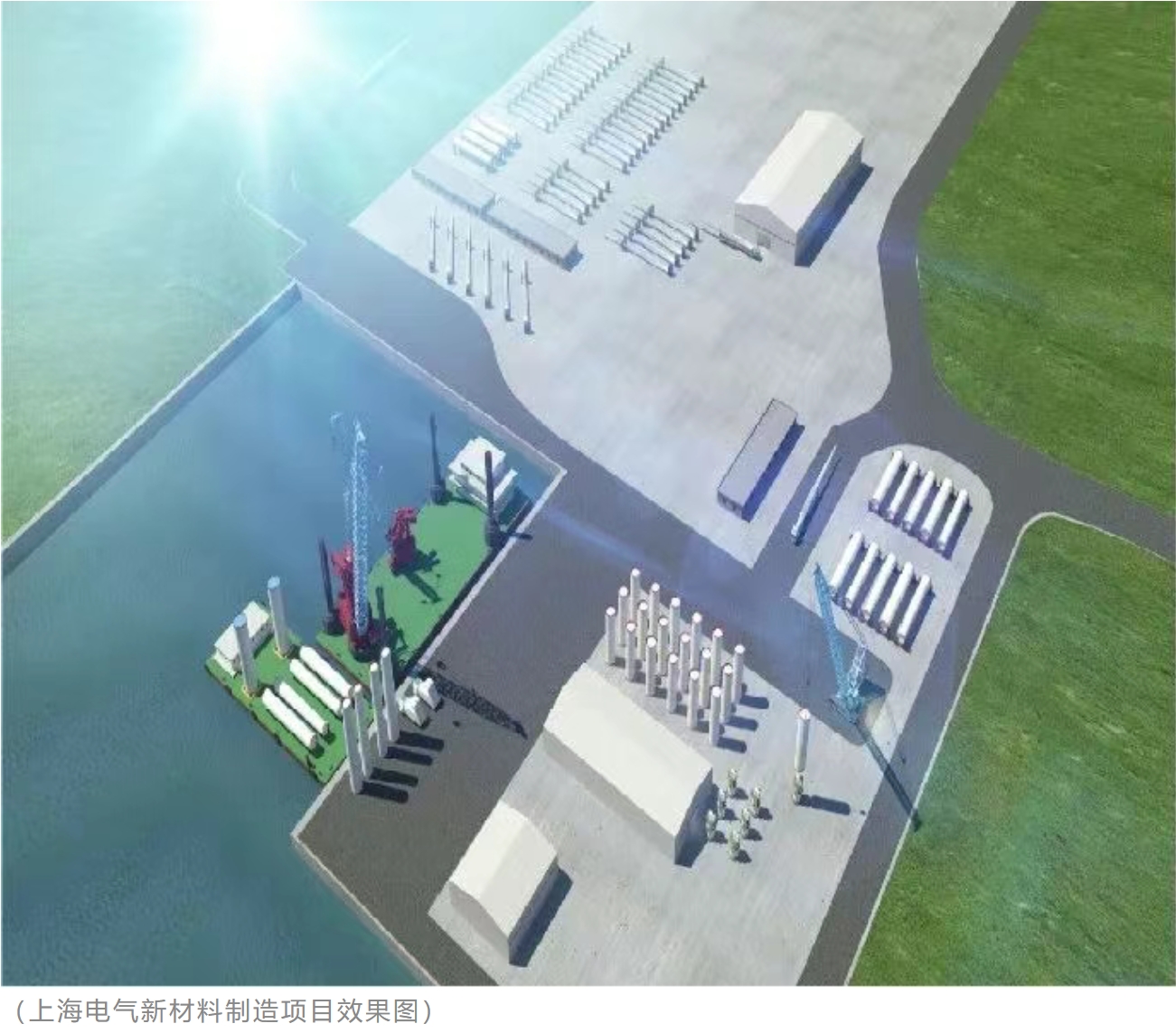

近日,记者从东港市发展和改革局获悉,作为海上风电关联产业的重要组成部分,上海电气风电集团股份有限公司新材料制造项目建设进展顺利,目前已完成一期3栋标准厂房改造及辅助设施安装,相关装备完成采购并部分完成安装调试,高精传感器生产线已启动试运行。

该项目总投资25.11亿元,分两期实施。一期计划投资7.5亿元,建设4条风电设备循环再造线和1条高精传感器生产线,目前整体进展顺利;二期计划投资17.61亿元,拟建设4条风电设备循环再造线和4条高精传感器生产线,计划于6月正式启动。

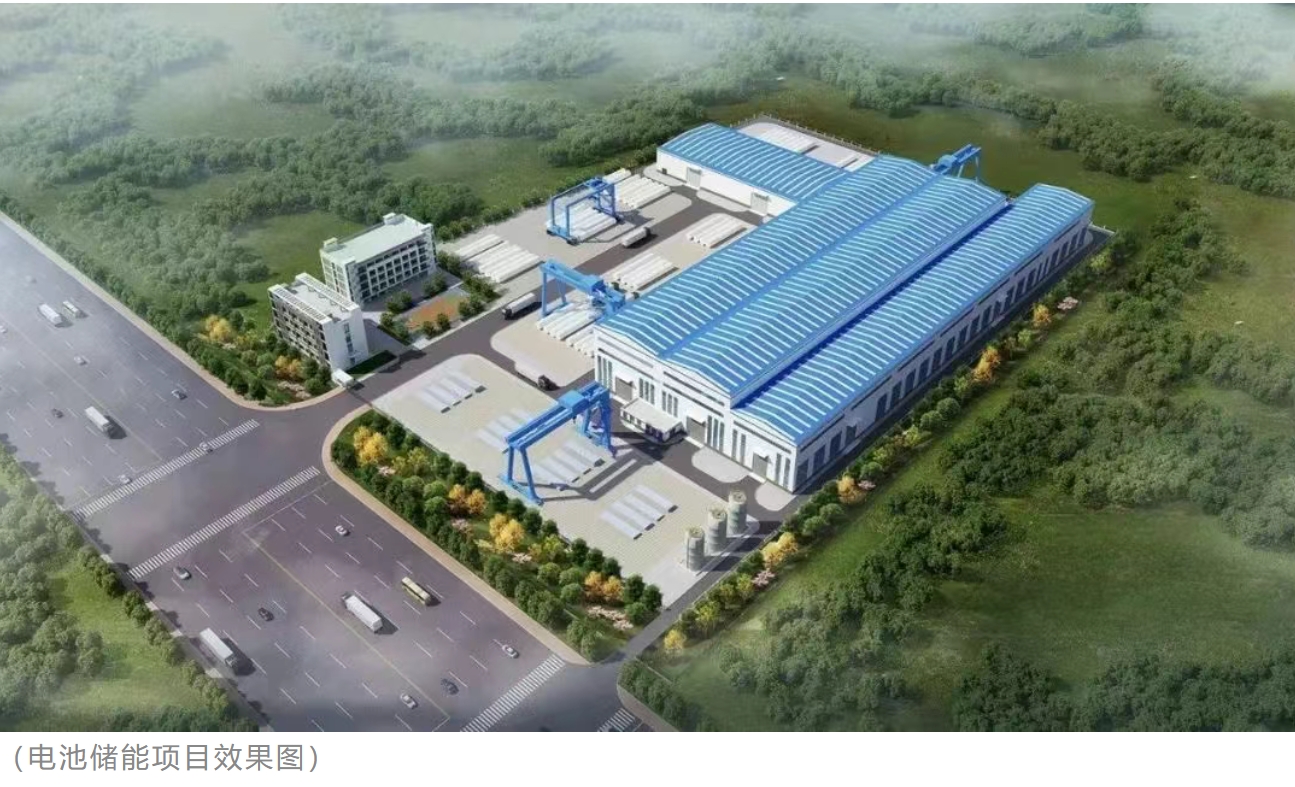

作为东港市推进海上风电产业布局的重要项目,东港金投能源科技有限公司锌铁液流电池储能生产线项目也在加速推进。目前项目正进行厂房改造施工,计划总投资20.3亿元,分三期建设:

·           一期建设3套电解液灌装系统、自动化堆叠转运系统及2套液流电池电化学检测平台;

·           二期计划于20263月开工,扩建5套灌装系统及4套检测平台;

·           三期计划于20273月启动。

目前,东港市海上风电规划项目已成功纳入辽宁省海上风电总体发展规划2024年,辽宁省海上风电规划获国家批复,规划装机容量达710万千瓦。东港市紧抓政策机遇,统筹推进海上风电开发及关联产业布局,2025年计划实施海上风电及配套项目达11个。

为确保项目高效推进,东港市持续强化制度创新和统筹协调:

创新机制破解难题

成立新能源工作专班,整合发改、自然资源、海洋渔业等多部门力量,开通项目审批绿色通道,集中解决用海审批、技术审查、环评报批等卡点问题。专班高效联动推进前期工作,短期内完成10项海洋影响分析评审和9项支持性文件批复,为项目落地赢得时间。

精准对接保障落地

建立领导包保责任制,动态协调推进过程中的堵点难点。在项目竞配阶段,精准对接企业需求,成功引入国家电投、中电建、华电辽宁等行业龙头企业作为业主单位,保障350万千瓦海上风电项目顺利落地。通过定制化服务模式,提前完成12项专题报告编制,夯实项目合规基础。

全周期挂图作战

制定时间表+路线图挂图作战机制,明确各环节关键节点,落实专人督导,压实责任到岗、进度到天。在央地合作稳步推进的同时,东港市同步配合推动海上风电母港建设,进一步提升装备运输与运维能力,打造开发建设运营一体化产业闭环。

记者/张瑞
